10吨液压升降机安装调试完毕,已交付使用时间:2020-04-11 10吨液压升降机安装调试完毕,已交付使用。可以上叉车、汽车、货车、拖拉机、自制专用车等,新厂房共4层可以很好的利用起来,聚划算。
1、新厂房设计的时候就与文明联系沟通,并提供井道布置图给用户,按井道布置图尺寸施工,看新厂房已经结顶,外立面在装潢了,液压货梯也准备安装啦。
2、井道有圈梁,混凝土圈梁主要用于固定导轨用,切记!一定要按照要求施工。

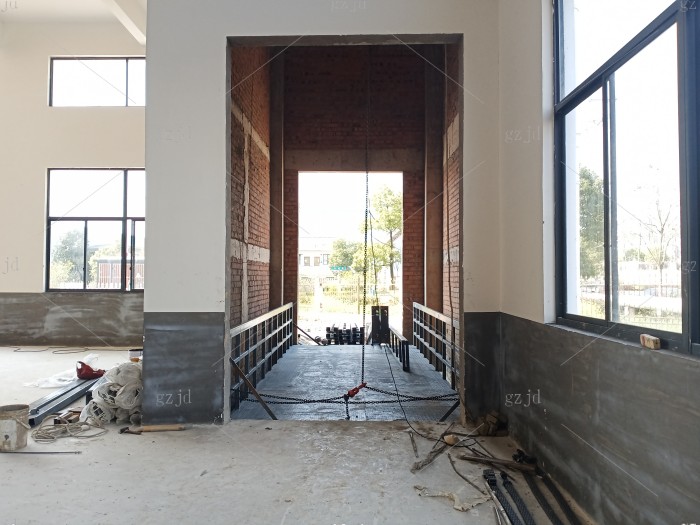

3、电梯井道在没有安装液压货梯前需要做一下防护措施呀,楼层高,施工人员杂乱,安全第一。
3、液压货梯的底座是一整体的,不像电梯那样是螺丝组装的,所以工厂的马路一点要浇筑好才方便就位,这不,现在安装位置的马路还没好,过几天还要用吊车吊装啦。
5、这个平台底座足足有5吨重,吓死了。

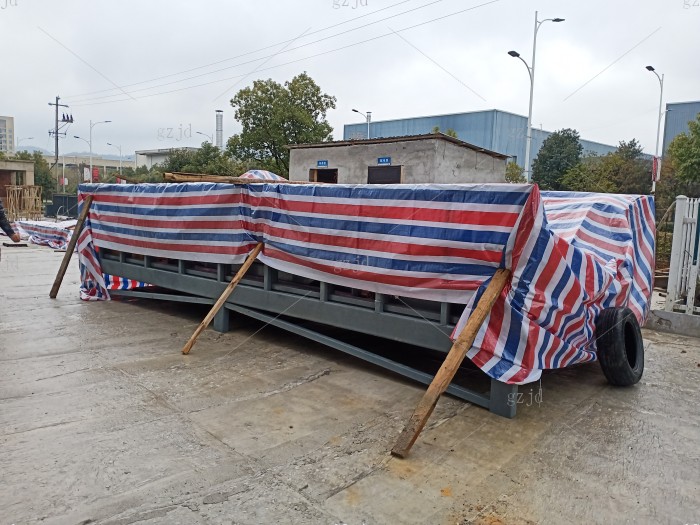

6、这不刚刚卸好货,天气不对,估计晚上要下雨了,买了彩条雨布盖一下,要不然容易生锈。
7、导轨和油缸也要盖好,特别是油缸头上,生锈就麻烦了。

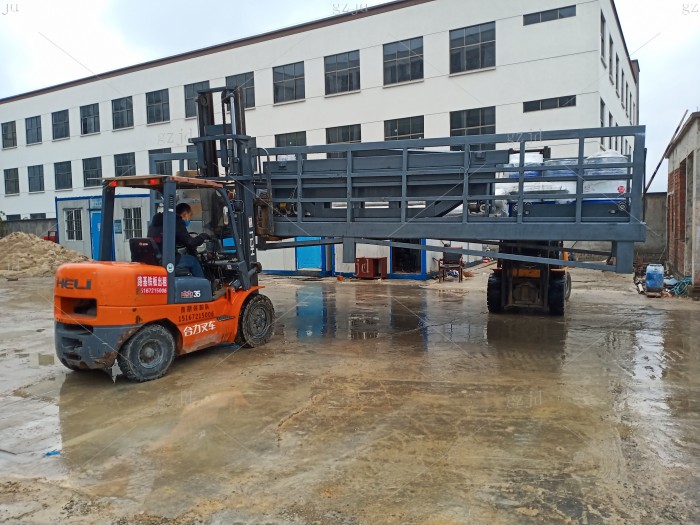

8、过了几天来安装喽,几天天气好起来了,吊装前要想好怎么吊,把3吨电动葫芦先挂好,配合吊车工作。
9、吊车来了,25吨的,太小吊起来怕遇到麻烦。

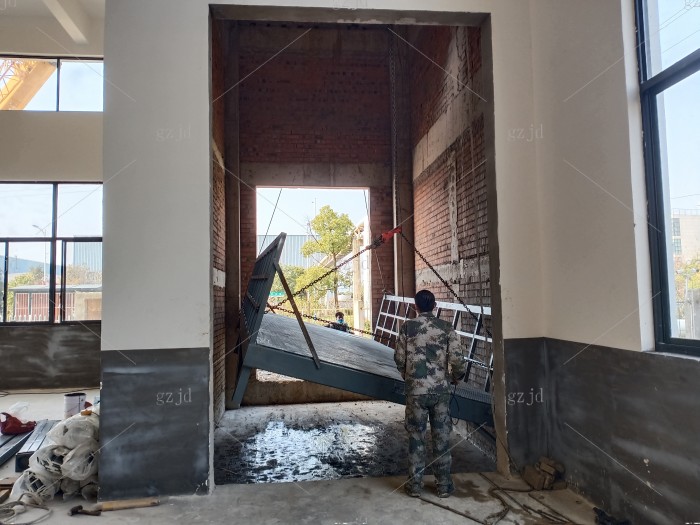

10、先按就位的位置试好,吊到中心位置,只能进吊进去一半,这家伙斜了麻烦。
11、这么近看起来好恐怖呢,要在井道里面翻身,不简单。
12、只能这样拍组图了,因为我还在帮忙呢。
13、看到这样终于松了一口气了,是不是。

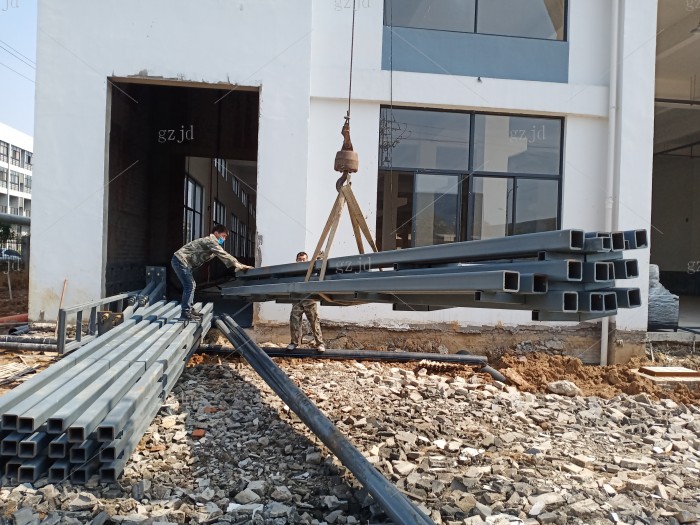

14、导轨和油缸都要吊到旁边,实在太重了,吊车回去了根本没办法搬运,只能堆到旁边,慢慢的安装了。
15、一台4层10吨的液压货梯安装周期大概在22天左右,安装好的导轨。
16、为保证液压货梯使用过程中货物可以放到中间区域,在平台面上划出安全线,以便开车或者搬运货物时可以辨认。
17、10吨的液压货梯配15kw油泵站1台,油泵站的品牌一定要过得硬,同等的主机功率不同的动力,因为增压系统不一样。
18、液压货梯最大的缺陷就是防护门不好处理,4层的新厂房必须要配卷帘门,即使卷帘门容易出故障,但是相对安全。

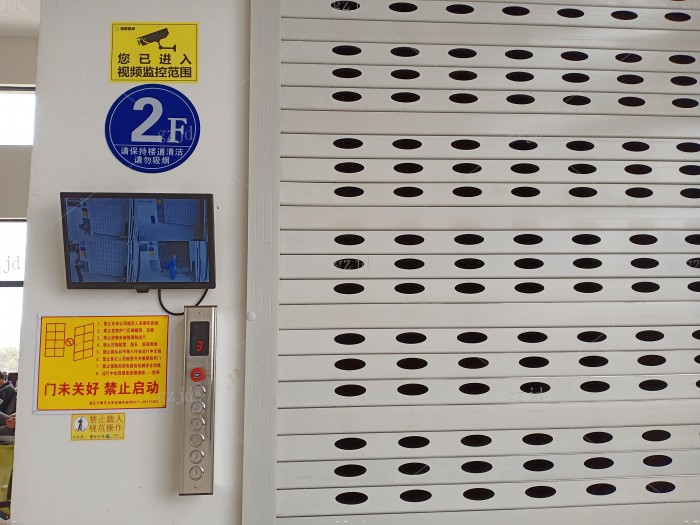

19、人站在1楼可以看到2楼,3楼,4楼,1楼门口情况。

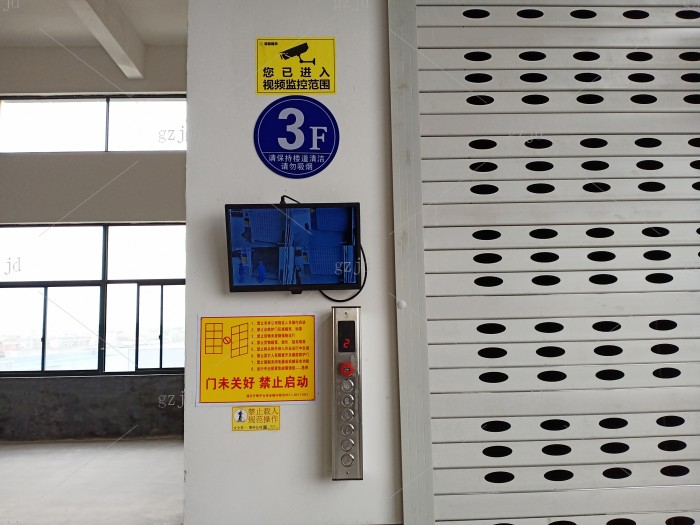

20、人站在2楼可以看到3楼,4楼,1楼,1楼门口情况。
21、人站在3楼可以看到4楼,1楼,2楼,3楼门口情况。
22、人站在4楼可以看到1楼,2楼,3楼,4楼门口情况。同时4楼是厂房的宿舍楼,层高只要3.5米,到4楼一般都不是搬运货物,不容易碰到主机位置,所以监控的主机放到4楼,也不能太高忙不容易维修。
23、监控主机到摄像头。
24、可能你会觉得好奇,什么要安装门洞的间隙钢板呢?电梯都不用,其实电梯是有的,只不过电梯的门尺寸都是规定的大小,所以电梯可以定制一批门坎来固定,而液压货梯门洞每台都不一样,所以只能采用土办法了。
25、这样膨胀螺栓固定好就没问题了,简易的很实用,不是吗?
26、3.5吨的叉车,自重4.6吨。

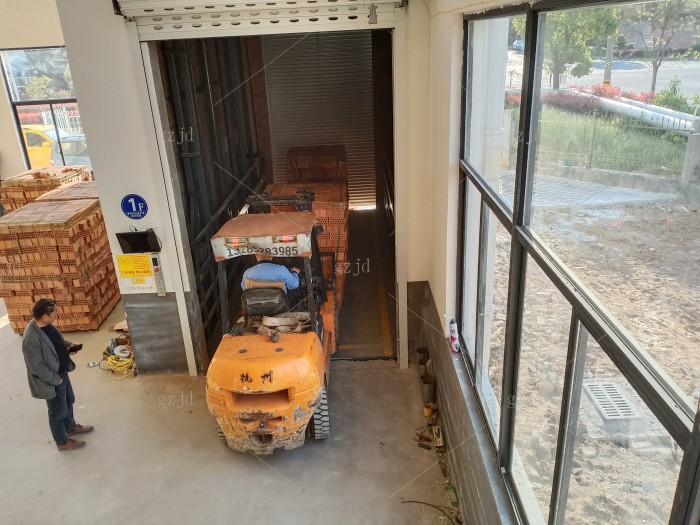

27、一托盘红砖重量2.7吨,叉车4.6吨。
28、搬运装潢材料到4层,20.5米的高度
29、我自己也上去试试
30、在四楼,以后4楼宿舍的员工可以直接把车开到4楼了。
总结:由于楼层高,共4层,每层安装监控显示屏是有必要的,站在本楼层可以看到其他楼层的情况,减少安全隐患,安全第一,警钟长鸣!!! |
